房屋延期交付,购房者能否解除合同?商品房纠纷判决带来的六点启示

发布时间:2026-09-09点击次数:

屋延期交付,购房者能否解除合同?商品房纠纷判决带来的六点启示

商品房买卖中,开发商延期交付、房屋规划与实际状态不一致、购房者持续偿还银行贷款等问题,往往会同时出现。一旦开发商长期未能交房,购房者究竟应当选择解除合同、要求退款,还是继续要求交付房屋并主张违约金?

近期,横琴粤澳深度合作区人民法院审理的一宗商品房买卖合同纠纷,就涉及上述多个争议焦点。法院最终判决开发商向购房者支付逾期交房违约金约,但驳回了购房者要求解除合同、返还购房款及承担贷款本息等其他请求。

本文对该案进行脱敏梳理,并结合裁判思路,分析商品房延期交付案件中的关键法律问题。

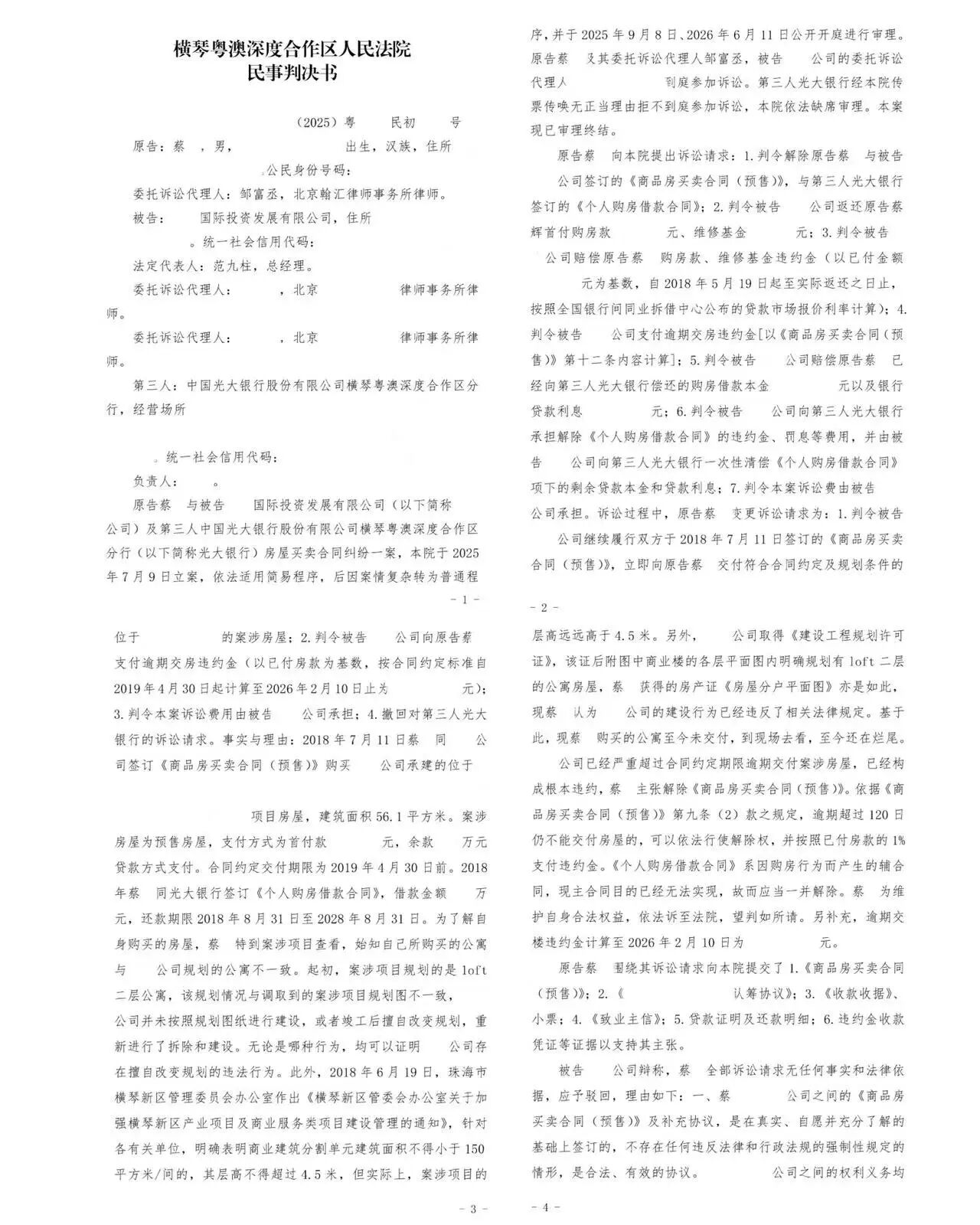

案件回顾:

从“要求退房”到“要求交房”

几年前,购房者与开发商签订商品房预售合同,购买横琴某商业项目内的一套公寓,房屋建筑面积约56平方米。按照合同约定,开发商应当在约定期限前交付房屋。购房者支付了首付款,并通过银行贷款支付剩余购房款。此后,购房者认为项目建设进度缓慢,实际房屋状态与此前了解的规划情况存在差异,且项目长期未能正常交付。

由于开发商迟延交房时间较长,购房者一度认为开发商已经构成根本违约,因此向法院提起诉讼,请求解除商品房买卖合同及购房贷款合同,要求开发商返还已经支付的购房款、维修基金,并赔偿已经偿还的贷款本金及利息,同时主张逾期交房违约金。

在诉讼过程中,购房者调整了诉讼策略,不再坚持解除商品房买卖合同,而是改为要求开发商继续履行合同,交付符合约定及规划条件的房屋,并支付逾期交房违约金。

案件审理期间,开发商向购房者交付了涉案房屋,购房者最终确认接收房屋。法院据此对双方之间的合同履行情况及逾期交房责任进行了审查。

代理律师围绕合同履行与证据责任展开攻防

本案中,购房者由北京翰汇律师事务所律师邹富丞律师代理参加诉讼,开发商也委托律师出庭应诉。双方争议并不只是“是否延期交房”,而是进一步涉及以下问题:

1. 开发商是否已经完成合同约定的交付义务;

2. 购房者签署收楼文件是否意味着认可房屋已经交付;

3. 房屋规划、建设及实际状态存在争议时,购房者是否能够据此解除合同;

4. 逾期交房违约金应当如何计算;

5. 违约金过高时,法院能否根据实际损失予以调整;

6. 疫情期间的延期是否应当从违约期间中扣除;

7. 购房者已经偿还的银行贷款本息,能否要求开发商承担。

开发商主要提交了竣工验收备案材料、房屋测绘报告、收楼确认文件、租金评估报告、付款凭证及相关判例等证据,试图证明房屋已经具备交付条件,并且购房者已经实际收楼。

购房者则重点提交了商品房买卖合同、认购材料、付款凭证、贷款及还款记录、开发商通知文件等证据,证明双方之间存在有效合同,开发商长期迟延交房,且其迟延行为给购房者造成了资金占用及其他损失。


案件难点:

交付条件、实际收房与规划争议如何认定

1.“具备交付条件”不等于“房屋已经实际交付”

商品房是否达到交付条件,通常需要结合合同约定和法律规定共同判断。

本案合同约定,房屋达到相应竣工验收备案条件并完成房屋测绘后,原则上具备交付基础。同时,合同附件约定房屋以毛坯状态交付。

开发商据此主张,其已经取得竣工验收备案文件和测绘报告,也向购房者发送了收楼通知,并由购房者签署了毛坯收楼确认文件,因此交付义务已经完成。

但在商品房纠纷中,单纯取得备案文件,并不当然意味着开发商在合同约定期限内完成了全部交付义务。法院仍需审查开发商是否按合同约定及时通知、房屋是否具备实际使用条件、购房者是否实际接收,以及房屋是否存在影响合同目的实现的重大问题。

因此,“交付条件是否成就”和“交付义务是否按期完成”是两个不同层面的问题。

2.签署收楼文件的法律后果不能一概而论

开发商通常会将收楼确认书作为证明房屋已经交付的重要证据。购房者一旦签字,开发商可能据此主张双方已经完成房屋交接,购房者无权再主张解除合同或逾期交房责任。

但是,收楼文件的证明力仍需结合具体内容分析:

- 文件签署的时间是否早于或晚于合同约定交付日期;

- 文件是否明确记载房屋存在质量、规划或使用功能问题;

- 购房者是否在收楼时提出异议;

- 签署文件是否仅代表现场接收,还是同时代表对房屋质量、规划、面积及全部合同义务无异议;

- 房屋是否确实已经具备合同约定的交付状态。

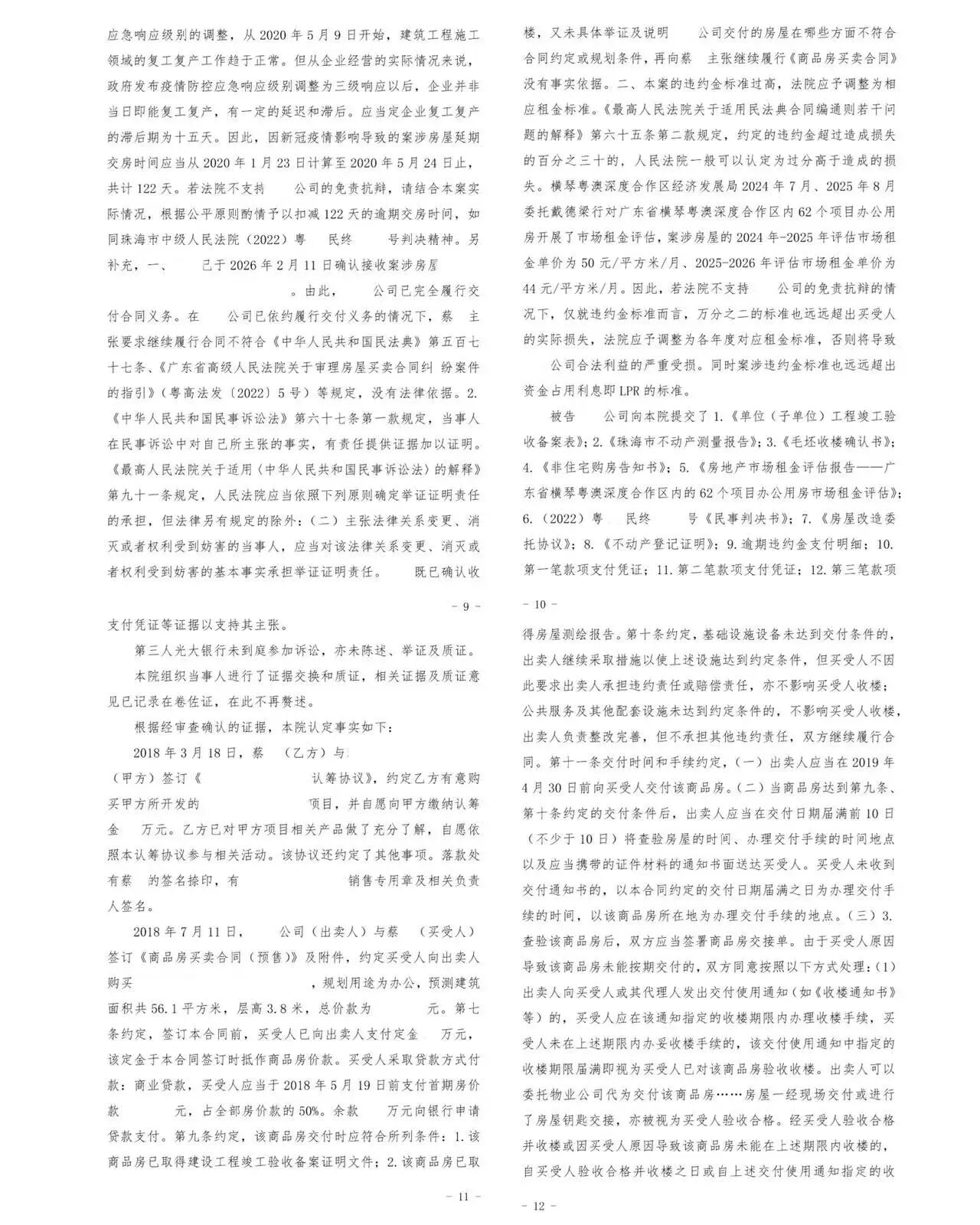

本案中,购房者最终确认接收房屋,且未能充分举证说明开发商交付的房屋具体在哪些方面不符合合同约定或规划条件。法院因此认定,继续要求开发商交付房屋的诉讼请求已经缺乏现实基础。

3.规划不一致必须有具体、完整的证据链

购房者主张项目原规划为复式或夹层公寓,开发商实际建设情况与规划图纸不一致,并认为开发商存在擅自改变规划的行为。

这类主张具有一定专业性,通常不能仅凭现场观察、销售宣传资料或个人理解完成举证。购房者需要尽可能形成完整证据链,包括:

- 经批准的规划总平面图及单体建筑平面图;

- 建设工程规划许可证及附件;

- 规划变更审批文件;

- 竣工验收资料;

- 房屋测绘成果;

- 不动产权证及分户平面图;

- 房屋现状照片、视频及专业鉴定意见;

- 行政机关对规划变更是否合法作出的处理意见。

如果只能证明“实际房屋与购房时理解的样式不同”,但无法进一步证明开发商违反了合同约定、规划许可或者强制性规定,法院通常难以仅据此认定合同目的无法实现。


法院如何处理:

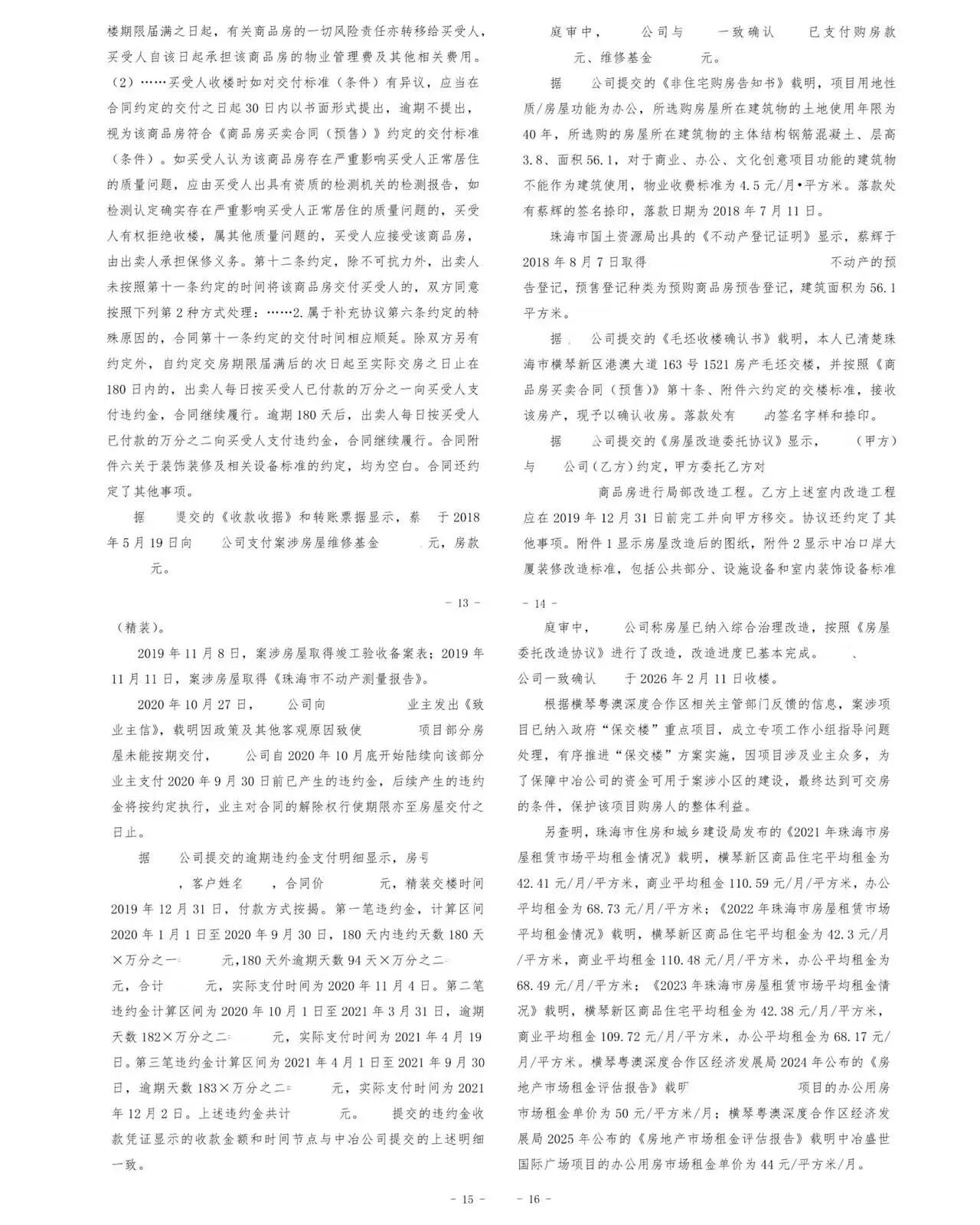

确认延期交房,但按照实际损失核算违约金法院最终没有支持购房者解除合同或要求开发商承担贷款本息等请求,但认定开发商仍应对逾期交房承担违约责任。

1.合同有效,双方应按照约定履行

法院依据民法典关于合同效力、全面履行及违约责任的规定,确认商品房买卖合同对双方具有法律约束力。

即使房屋后来已经交付,也不能当然消除开发商此前已经发生的逾期交房责任。换言之,后续完成交房,通常只能影响违约期间的计算,并不必然免除此前已经产生的违约责任。

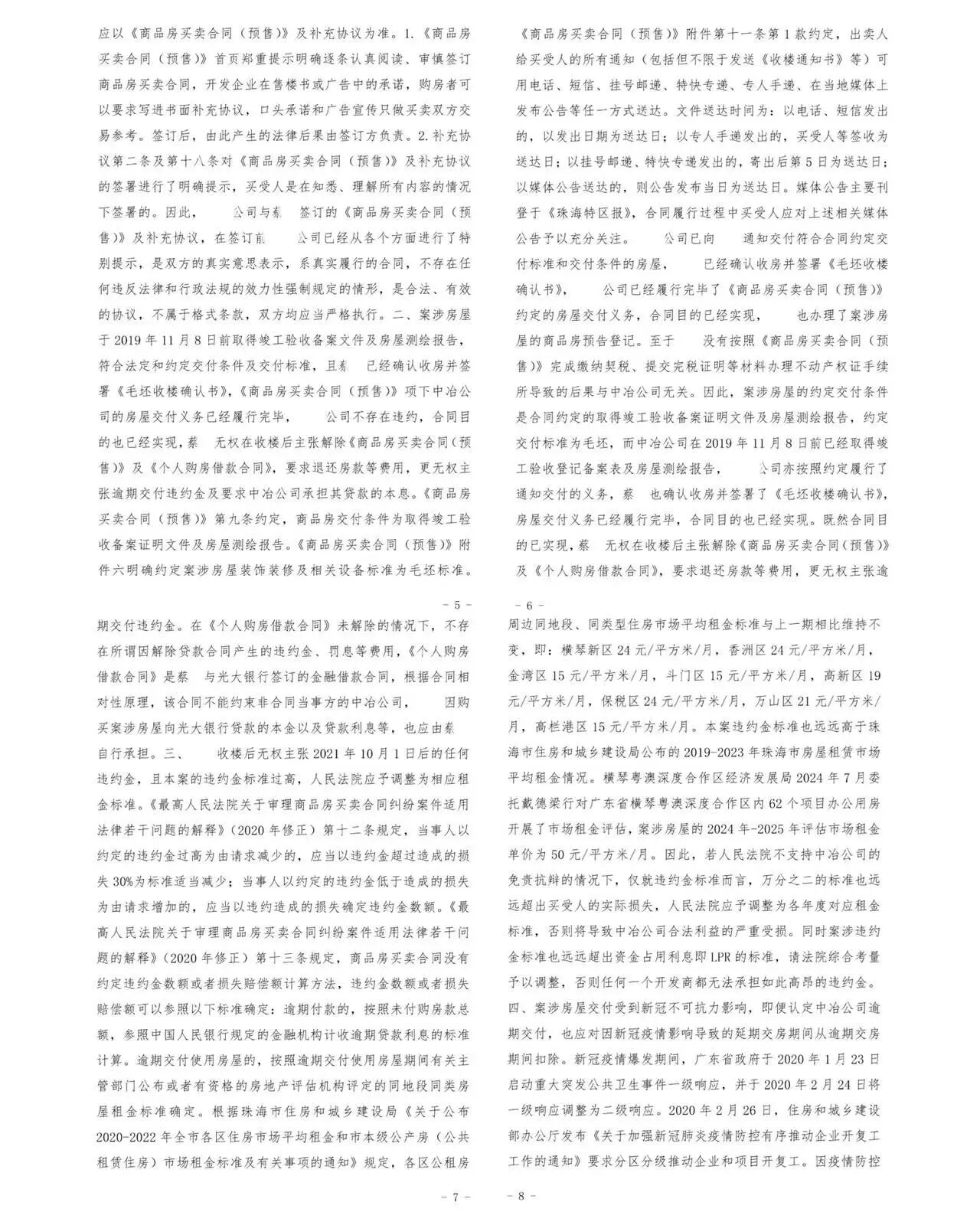

2.违约金约定过高时,可进行调整

本案中,购房者按照合同约定的计算方式主张了较高金额的逾期交房违约金。开发商则认为,合同约定标准明显高于购房者可能遭受的实际损失,应当参照同地段、同类型房屋租金标准进行调整。

法院最终没有完全按照购房者主张的金额支持,而是综合考虑了以下因素:

- 房屋建筑面积;

- 逾期交房的具体时间;

- 同地段同类房屋的市场租金;

- 不同年度租金水平的变化;

- 疫情影响及项目实际施工情况;

- 购房者因未能及时使用房屋可能产生的损失;

- 合同约定违约金与实际损失之间的差距。

法院按照分年度租金标准计算,最终酌定开发商支付约X万元逾期交房违约金。

这种处理方式体现了商品房纠纷中较为常见的裁判逻辑:违约金首先应当尊重合同约定,但不能脱离实际损失,形成明显不合理的利益差距。

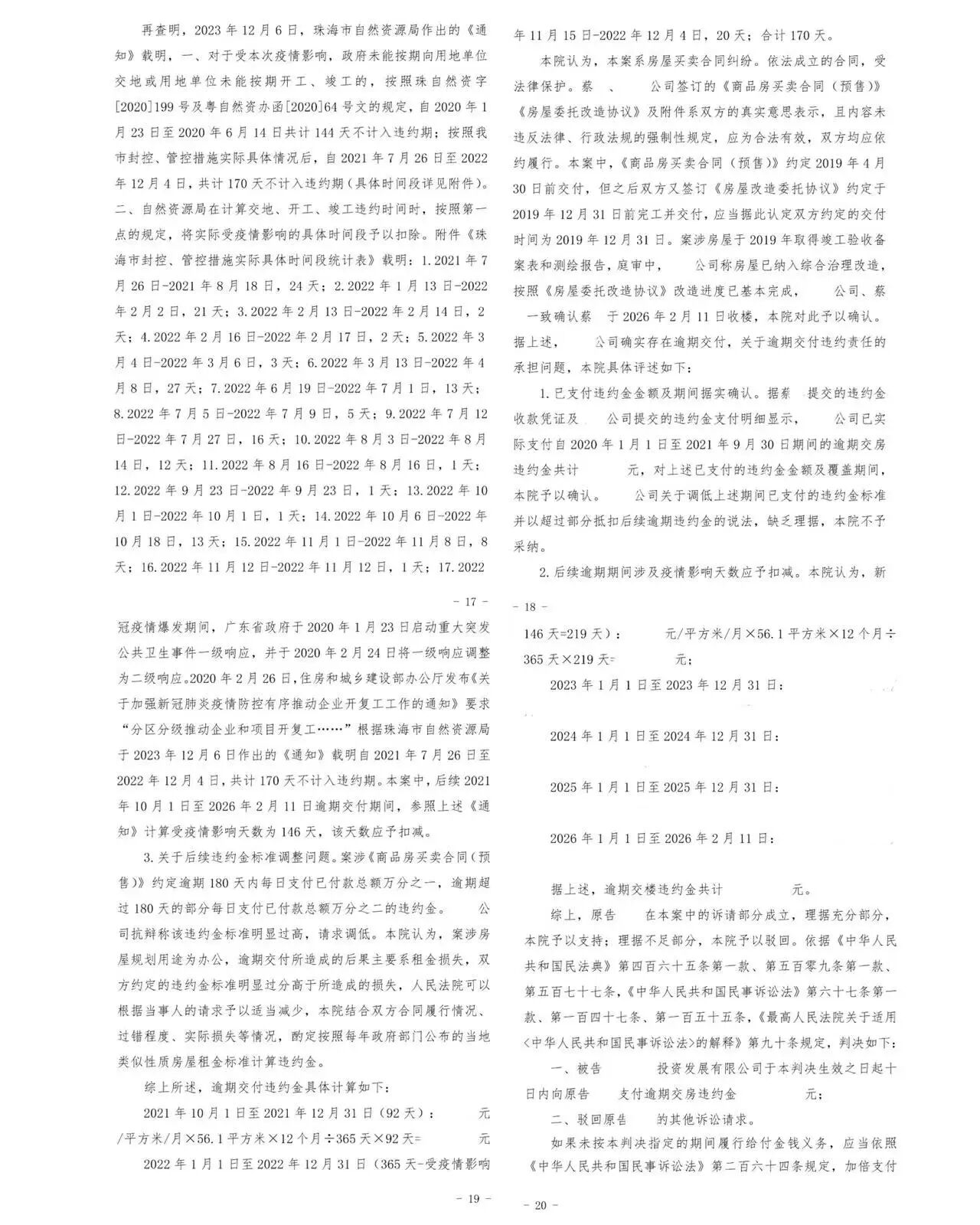

3.疫情影响不会当然免除全部责任

开发商提出,新冠疫情及相关防控措施对工程施工和复工复产造成影响,请求将相关期间从逾期交房期间中扣除。

对此,法院并未简单地将疫情期间全部认定为免责期间,而是结合政府防控措施、复工时间、工程实际情况以及开发商是否及时采取减损措施进行判断。

疫情是否构成不可抗力,需要具体分析:

- 是否直接影响施工、材料供应、人员进场或验收;

- 开发商是否及时通知购房者;

- 是否采取了合理的替代和补救措施;

- 受影响期间与最终延期之间是否存在因果关系;

- 除疫情因素外,项目是否还存在资金、管理、施工组织等其他原因。

因此,开发商不能仅凭疫情发生这一事实,就当然免除全部逾期交房责任。


为什么购房者要求开发商承担贷款本息没有获得支持:

购房者曾要求开发商返还已经支付的购房款,并承担已偿还的贷款本金和利息,同时要求开发商负责处理剩余贷款。

这一请求涉及商品房买卖合同与银行借款合同两个不同的法律关系。

购房者与开发商之间是商品房买卖合同关系,购房者与银行之间则是金融借款合同关系。除非合同解除、贷款合同依法处理,或者能够证明开发商的违约行为直接导致贷款损失,开发商一般不会当然承担购房者全部贷款本息。

此外,银行并非商品房买卖合同的当事人。即使商品房买卖合同发生争议,也不能仅凭购房者与开发商之间的纠纷,直接改变购房者与银行之间已经成立的借款合同关系。

因此,购房者在主张解除购房合同的同时,也应当同步评估贷款合同的处理路径,不能简单地将剩余贷款责任全部转嫁给开发商。

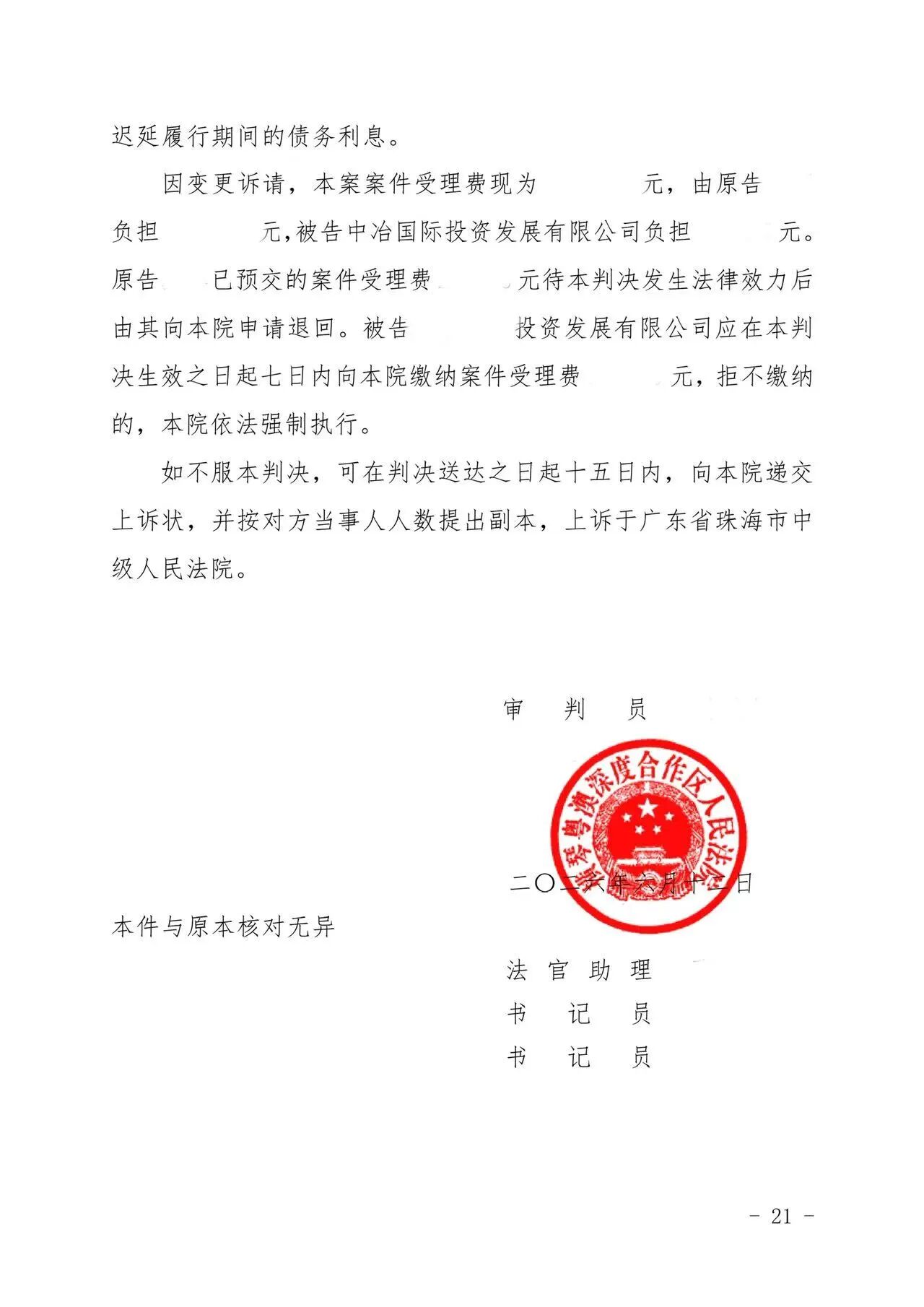

判决结果:支持逾期交房违约金,驳回其他请求








从结果看,法院既没有完全采纳开发商“已经交房、无需承担任何责任”的抗辩,也没有支持购房者要求解除合同并由开发商承担全部购房贷款本息的诉求,而是根据实际履行情况,对开发商的迟延交房责任进行了有限支持。

这说明,在商品房延期交付案件中,法院往往会根据诉讼时点、房屋实际交付情况、购房者是否接受房屋以及证据充分程度,对不同诉讼请求分别处理。


购房者维权应当做好四项准备:

1. 先明确维权目标,再确定诉讼请求

购房者需要先判断自己的核心诉求究竟是:

- 退房并返还购房款;

- 继续要求交房;

- 主张逾期交房违约金;

- 追究房屋质量或规划问题;

- 处理银行贷款及抵押关系。

不同诉讼目标对应不同的事实基础和证据要求。诉讼过程中频繁变更请求,可能影响案件审理效率,也可能导致部分请求缺乏相应证据支持。

2. 不要轻易签署内容不清的收楼文件

收楼时,购房者应当认真核对房屋状态,并对发现的问题及时书面记录。对于存在争议的事项,不宜直接签署“无异议”“房屋符合全部约定”“放弃一切追责”等表述过于绝对的文件。

如确需接收房屋,可以在收楼文件中明确注明:

- 接收房屋不代表放弃逾期交房违约金;

- 对规划、面积、质量或使用功能问题保留异议;

- 房屋接收不代表对全部合同义务履行情况认可。

3. 规划问题要通过专业证据证明

涉及规划变更、违规建设、房屋用途或面积差异的问题,建议及时申请政府信息公开,调取规划许可、施工图审查、竣工验收及测绘资料,必要时委托专业机构进行测绘、鉴定或评估。

仅凭宣传资料、销售人员口头承诺或现场感受,通常不足以证明开发商存在根本违约。

4. 违约金主张应当兼顾合同约定与实际损失

购房者可以按照合同约定主张违约金,但同时应当准备能够反映实际损失的证据,例如:

- 同地段同类型房屋租金;

- 临时租房支出;

- 房屋无法使用导致的经营损失;

- 资金占用损失;

- 房屋交付延迟期间的其他合理支出。

如果合同约定的违约金明显过高,法院可能根据实际损失、租金水平及公平原则进行调整。因此,违约金金额并非写入合同后就一定能够全额获得支持。


结语:

商品房延期交付案件的核心,并不只是判断开发商“有没有晚交房”,还要进一步判断房屋是否具备交付条件、购房者是否已经实际收房、合同目的是否仍然能够实现,以及违约金是否与实际损失相匹配。

对于购房者而言,解除合同并不是逾期交房后的当然结果。是否能够解除合同,取决于开发商的违约程度、房屋交付状态、购房者的诉讼选择以及证据是否足以证明合同目的已经无法实现。

本案的裁判结果提醒购房者:面对延期交房,应尽早固定证据,准确判断诉讼目标,谨慎处理收楼和贷款问题,并对规划、质量、交付和违约金分别提出有针对性的主张。
